SITE00081

Mattiro Bombang

BERJALAN

MATTIRO BOMBANG, PANGKAJENE DAN KEPULAUAN, SULAWESI SELATAN

Koordinat : -4.6904830, 119.4678460

Dibuat oleh : Super Administrator

Informasi Kontrak & Penyedia

LOKASI KNMP
MATTIRO BOMBANG

NAMA PENYEDIA
PT. Bunaken Inti Nusantara

JENIS PENYEDIA
Swasta

TANGGAL KONTRAK
2026-06-27

Data Jumlah

JUMLAH KK
0

JUMLAH NELAYAN
0

JUMLAH KAPAL
0

Status & Progress

STATUS KNMP
PENYANGGA

STATUS PROGRESS
BERJALAN

REALISASI FISIK
6%

KNMP PENYANGGA
0 Site

6%

Realisasi Fisik

0

Penyangga

11

Progress

0

Issue
Lokasi Site
Timeline Progress

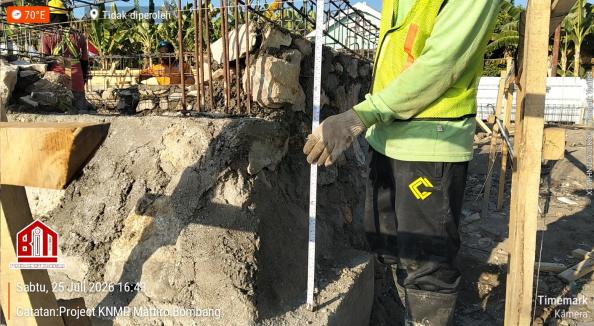

Pekerjaan Cor Pondasi & Elevasi Pondasi 6%
2026-07-25 15:43:00

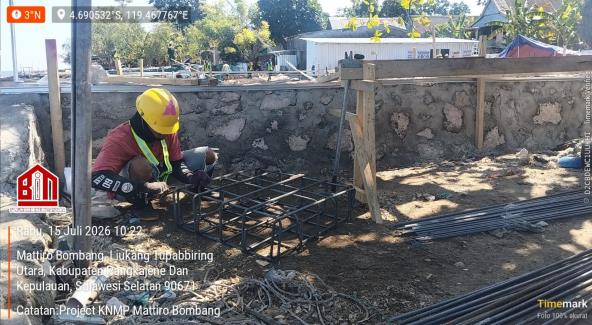

* Pembuatan Pondasi dinding penahan tanah
* Pengecoran Pondasi dinding Penahan tanah
•Pemasangan pembesian pondasi sloof kios perbekalan

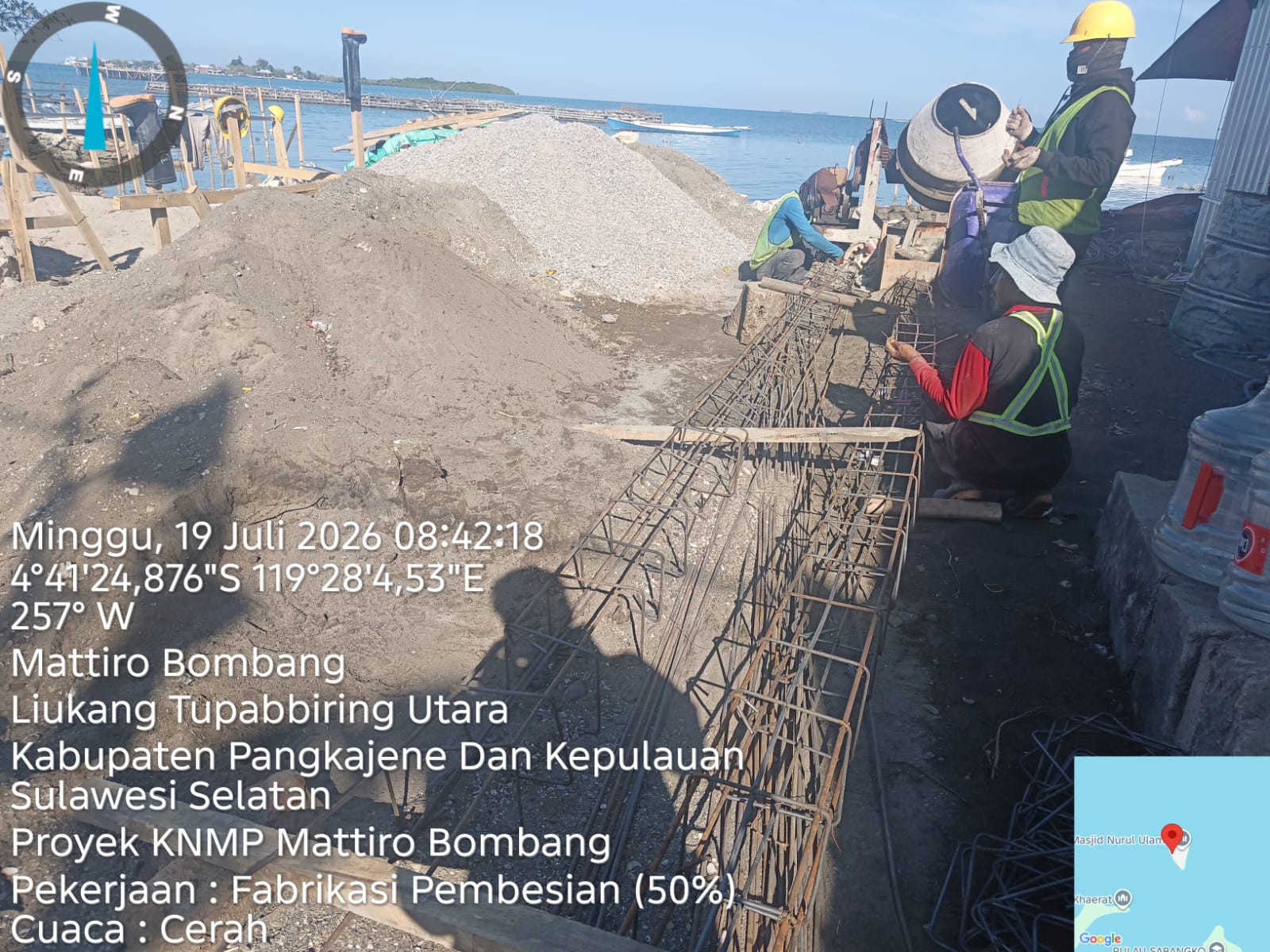

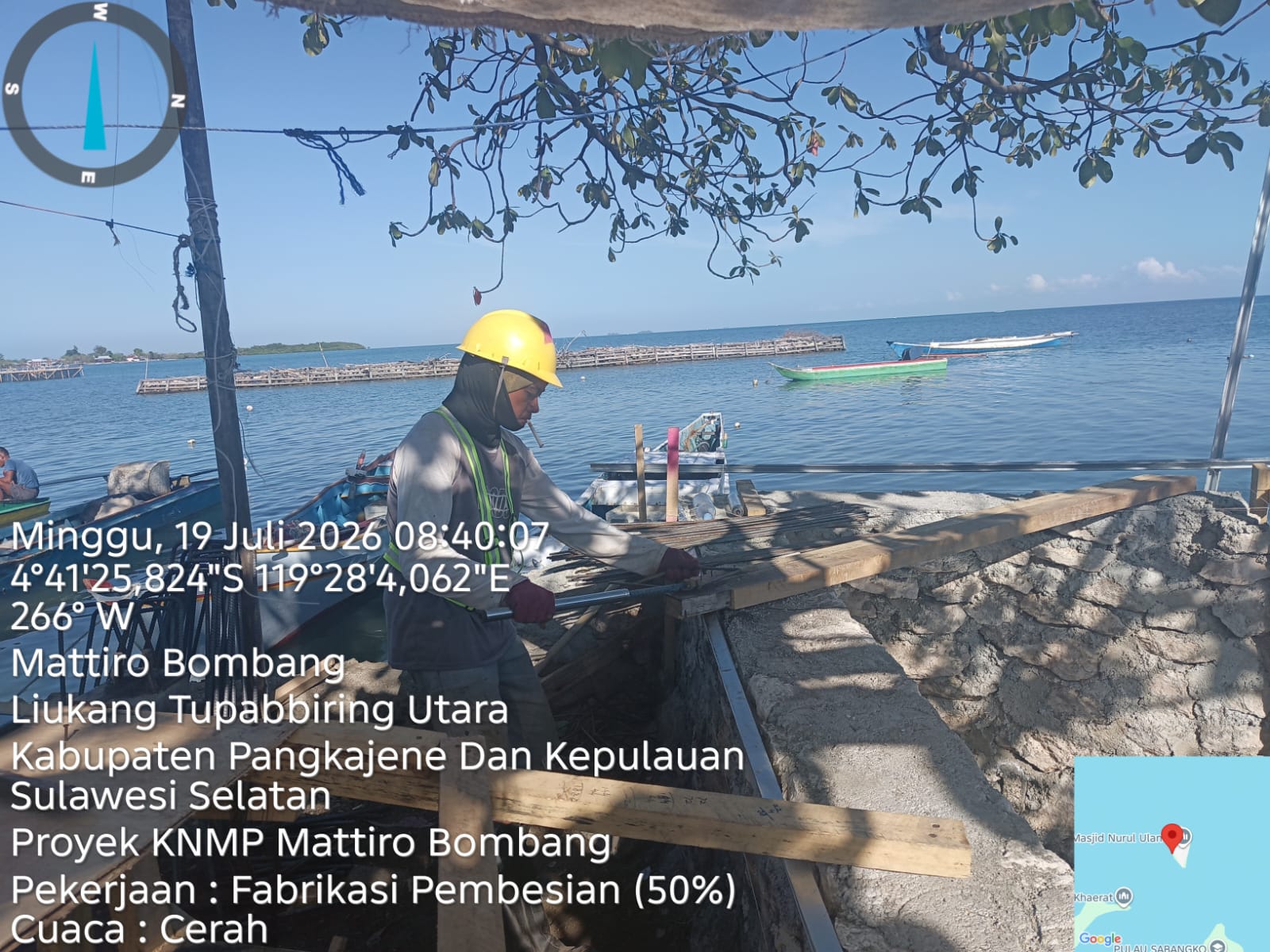

* Fabrikasi Pembesian

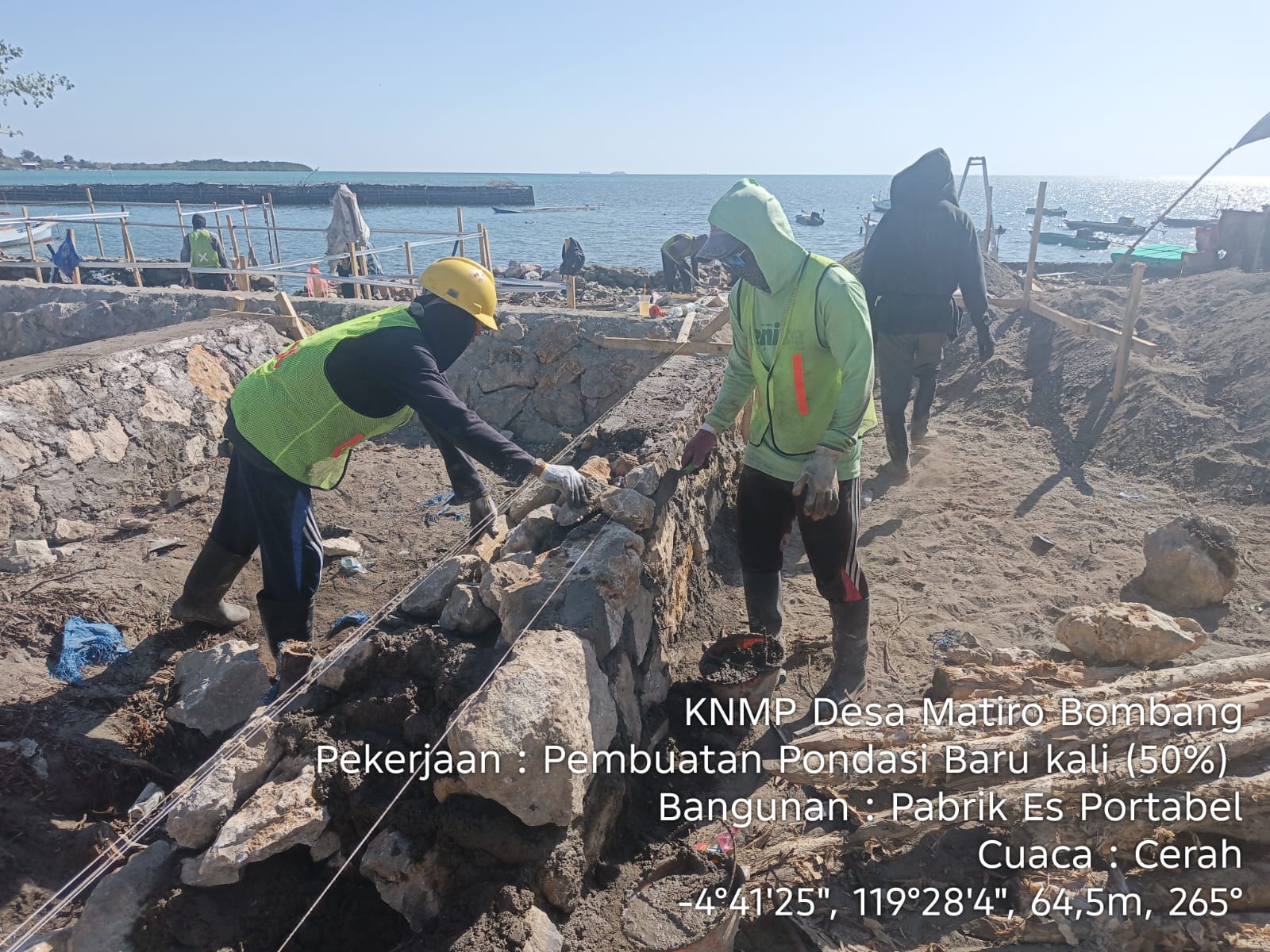

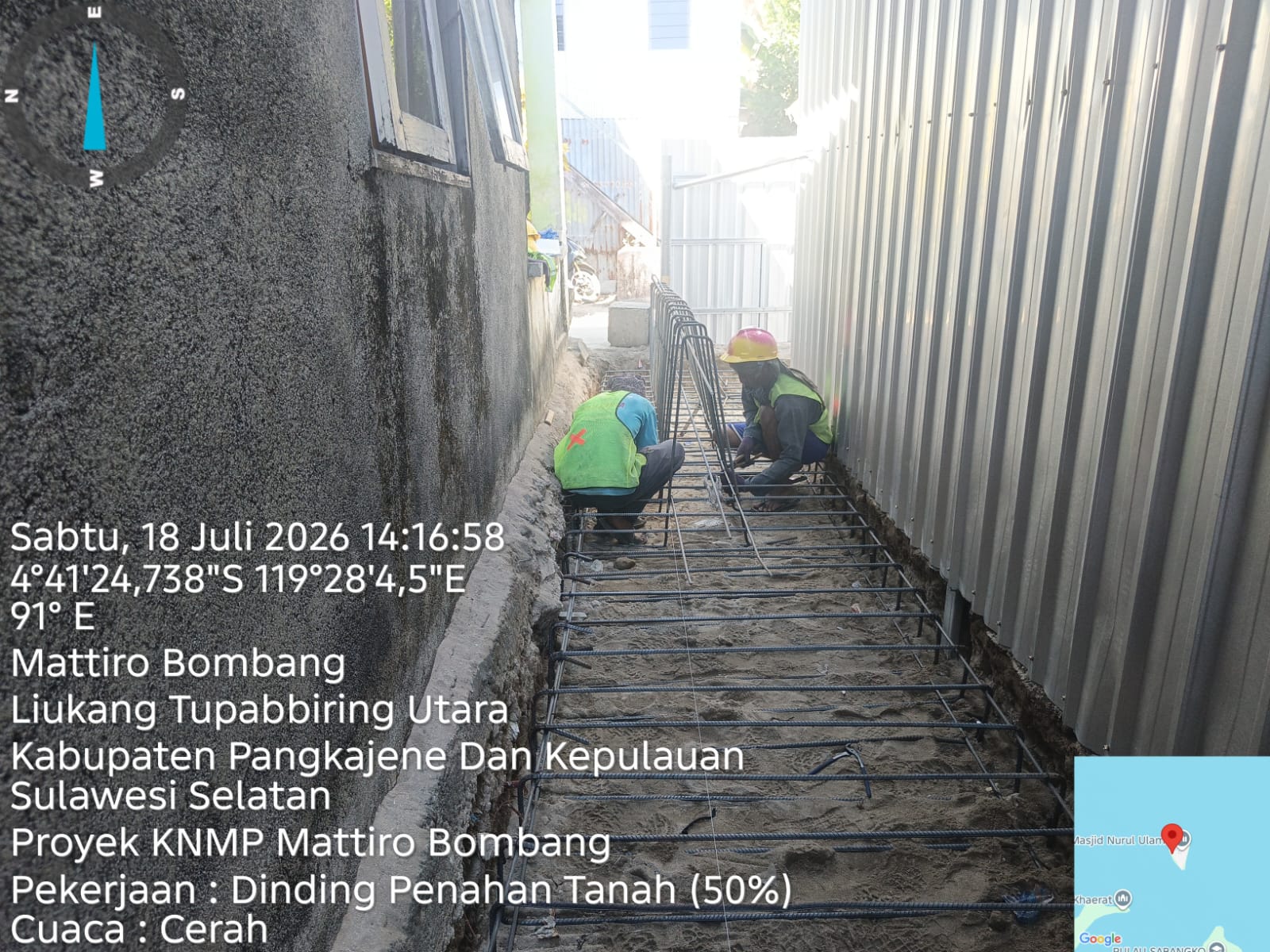

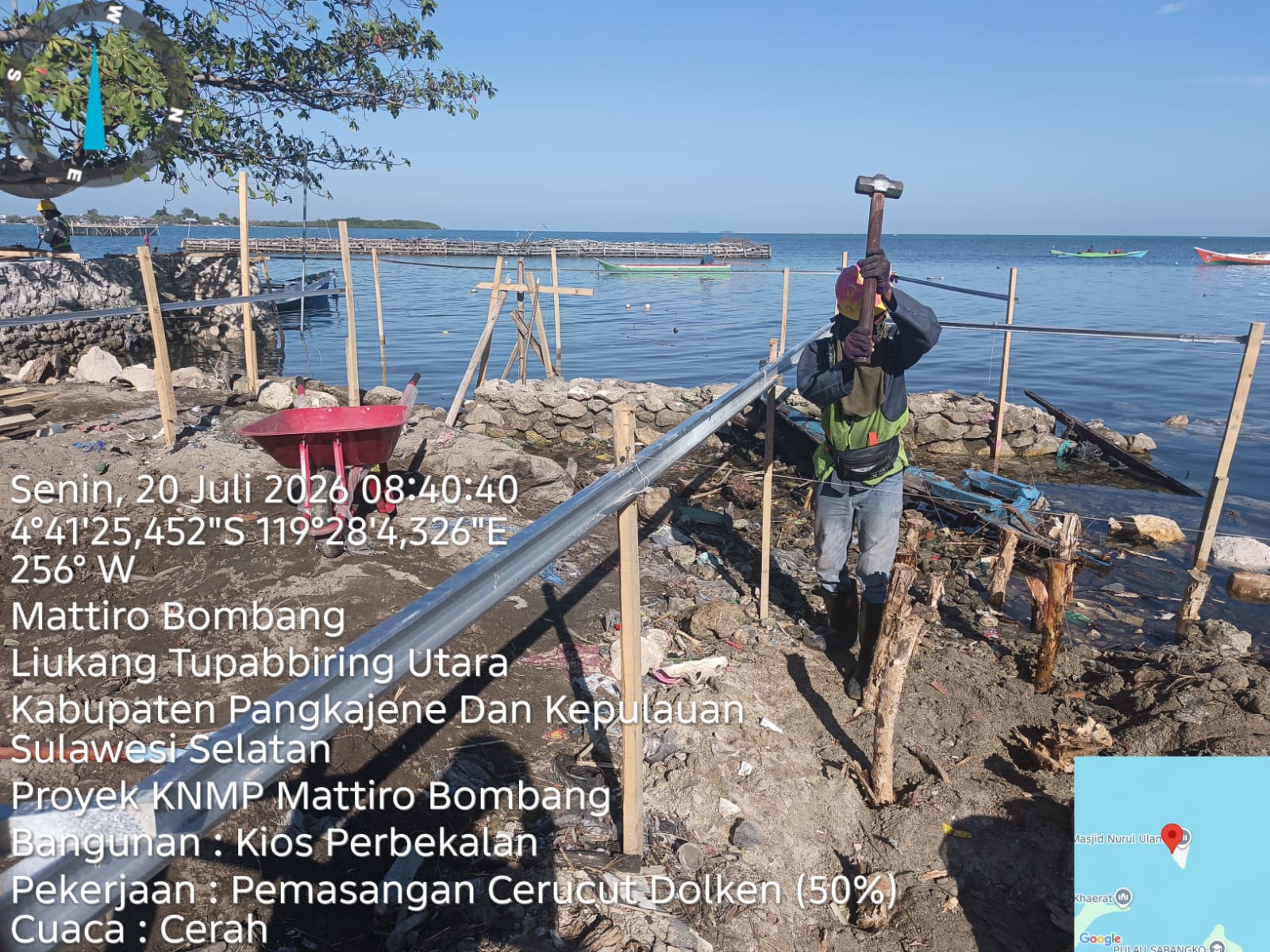

Pembuatan Pondasi, Pemasangan Sloof dan Fabrikasi Pembesian 5%
2026-07-20 11:40:00

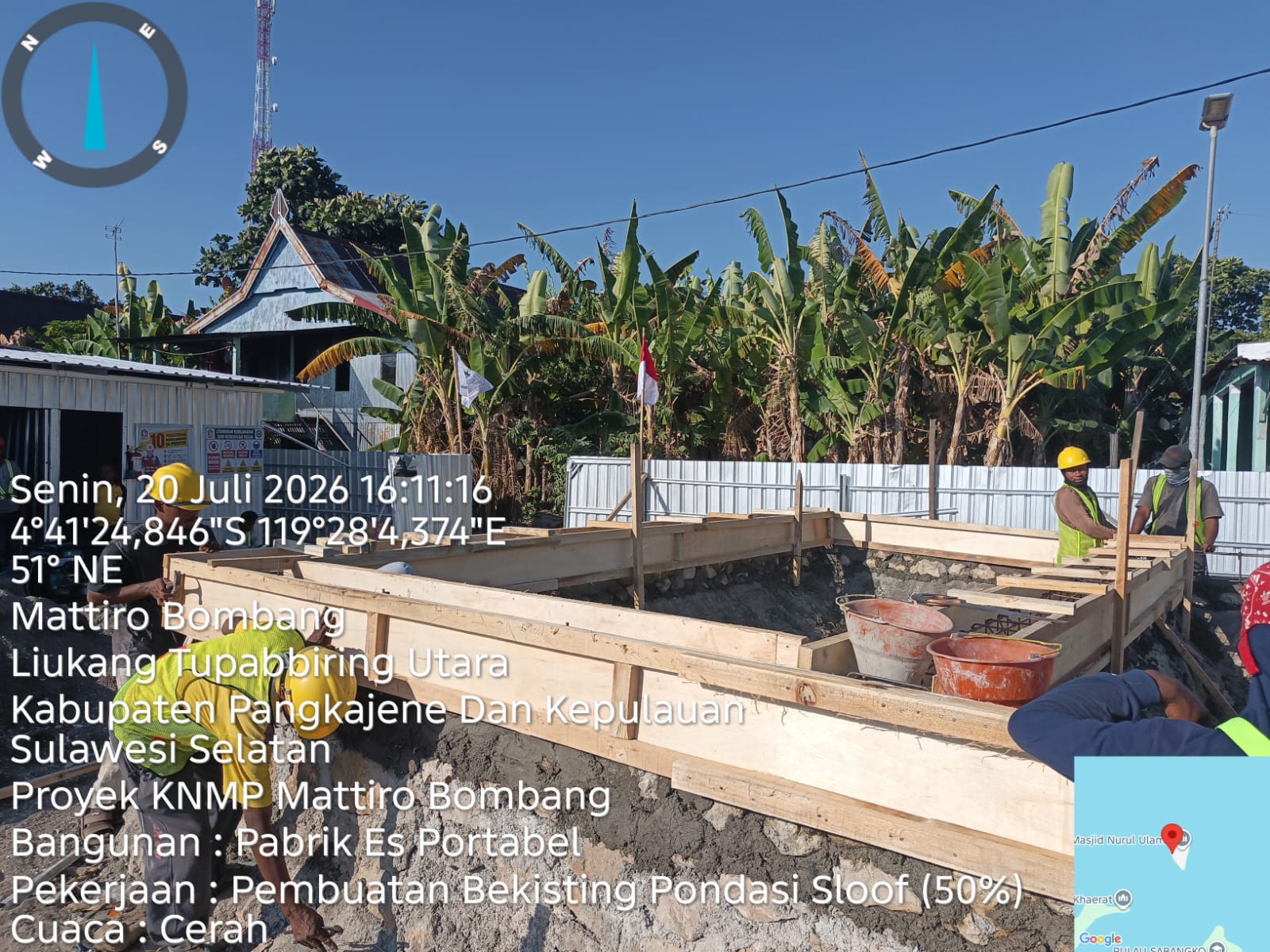

* Pemasangan Bekisting sloof pondasi bangunan pabrik es portabel
* Pemasangan cerucut kayu dolken
* Pembuatan Pondasi dinding penahan
* Pembuatan pondasi floor plate bangunan kios perbekalan
* Fabrikasi Pembesian

Pembuatan Pembesian sloof bangunan, Pembuatan Pondasi dinding dan Fabrikasi Pembesian 5%

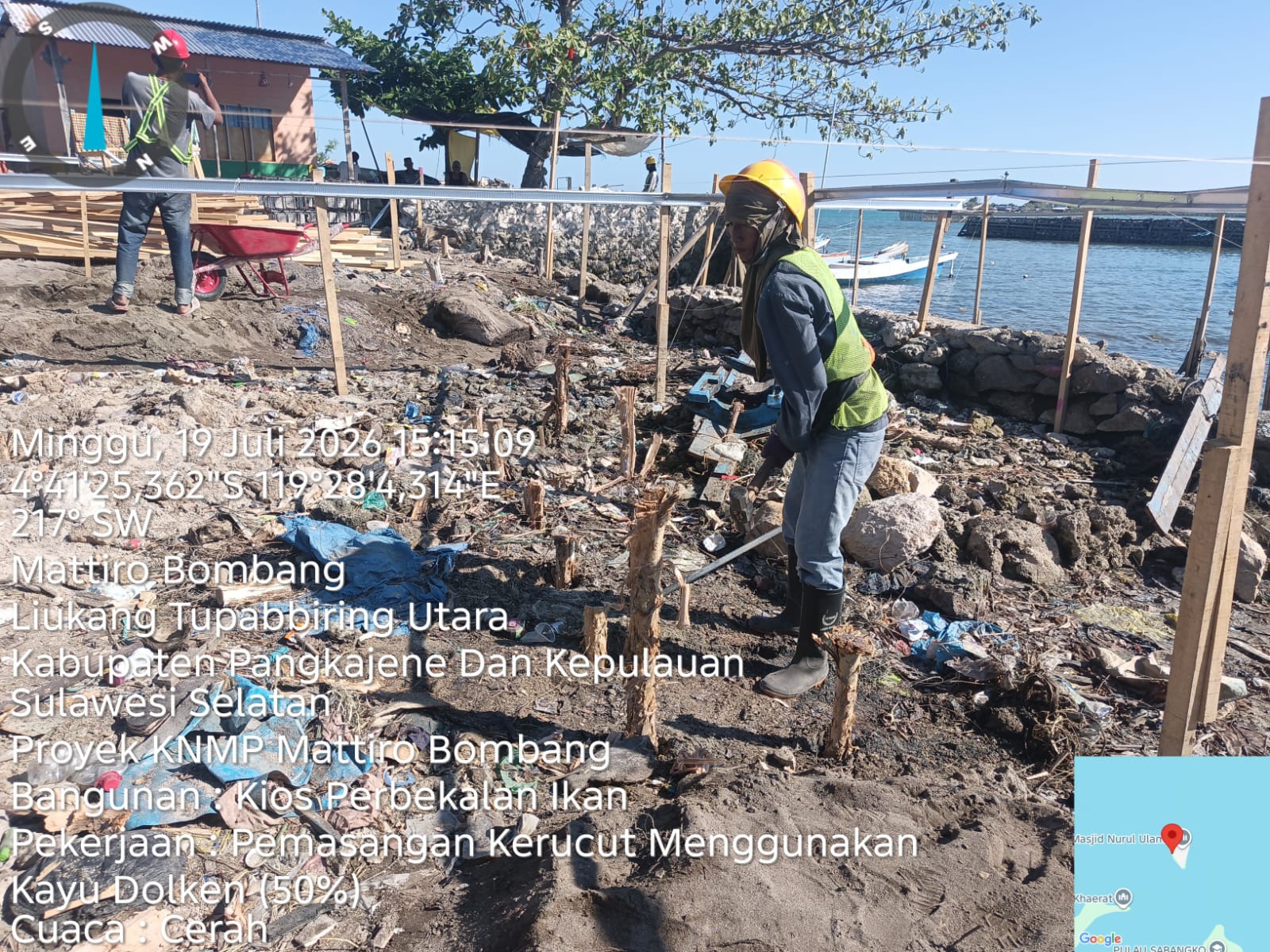

2026-07-19 10:21:00

* Pembuatan Pembesian sloof bangunan pabrik es portabel
* Pemasangan cerucut kayu dolken
* Pembuatan Pondasi dinding penahan tanah
* Fabrikasi Pembesian

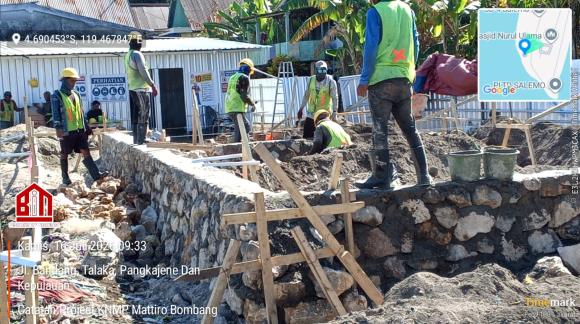

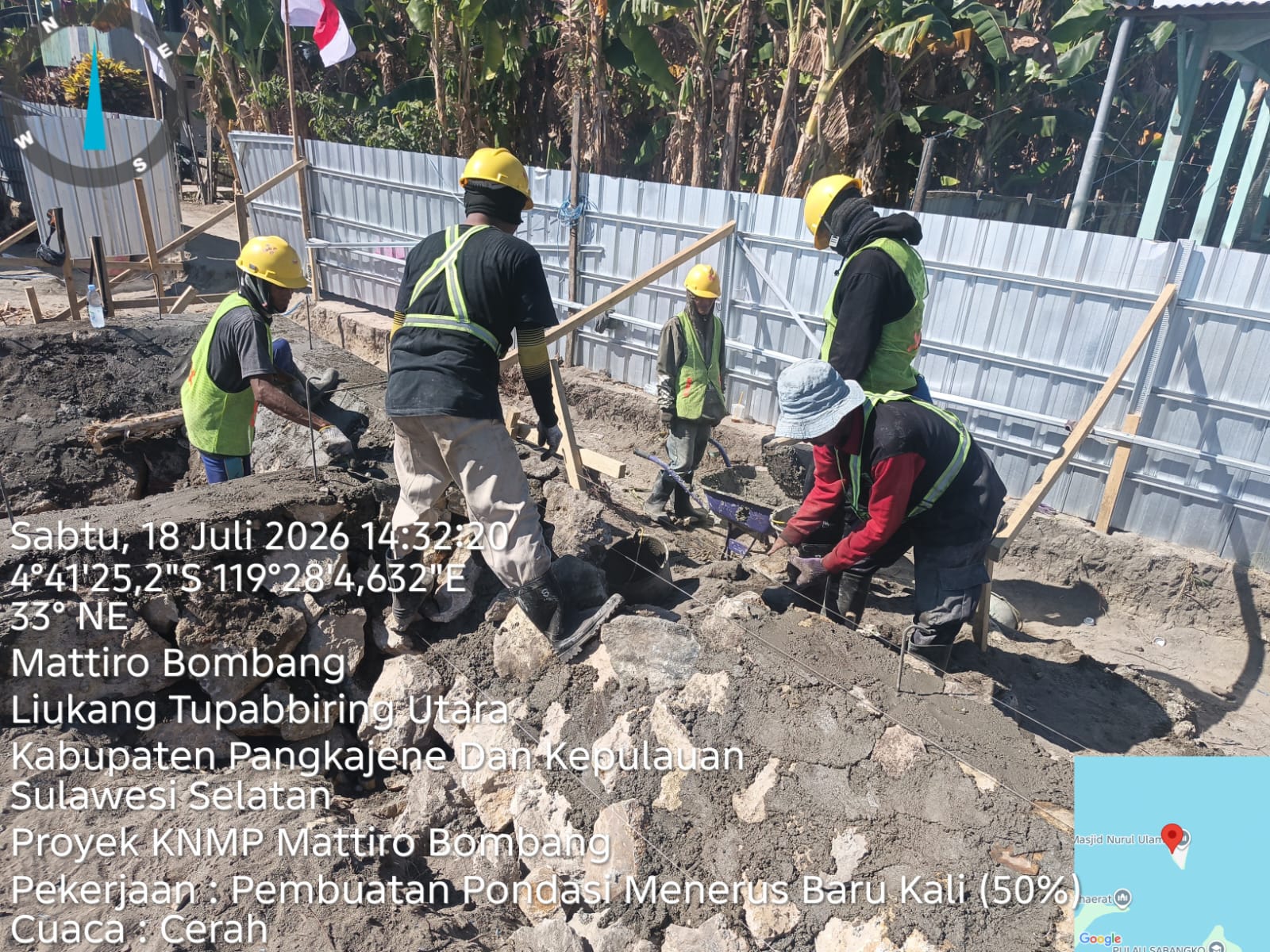

Pengecoran Pondasi & Fabrikasi Pembesian 5%

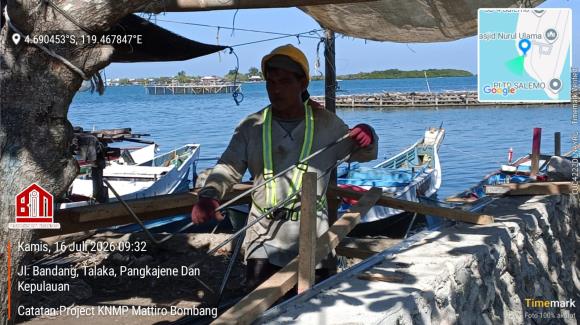

2026-07-18 10:14:00

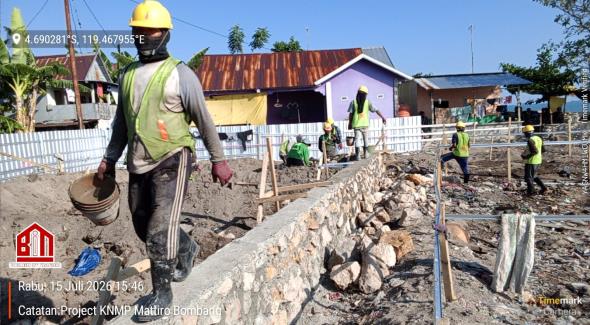

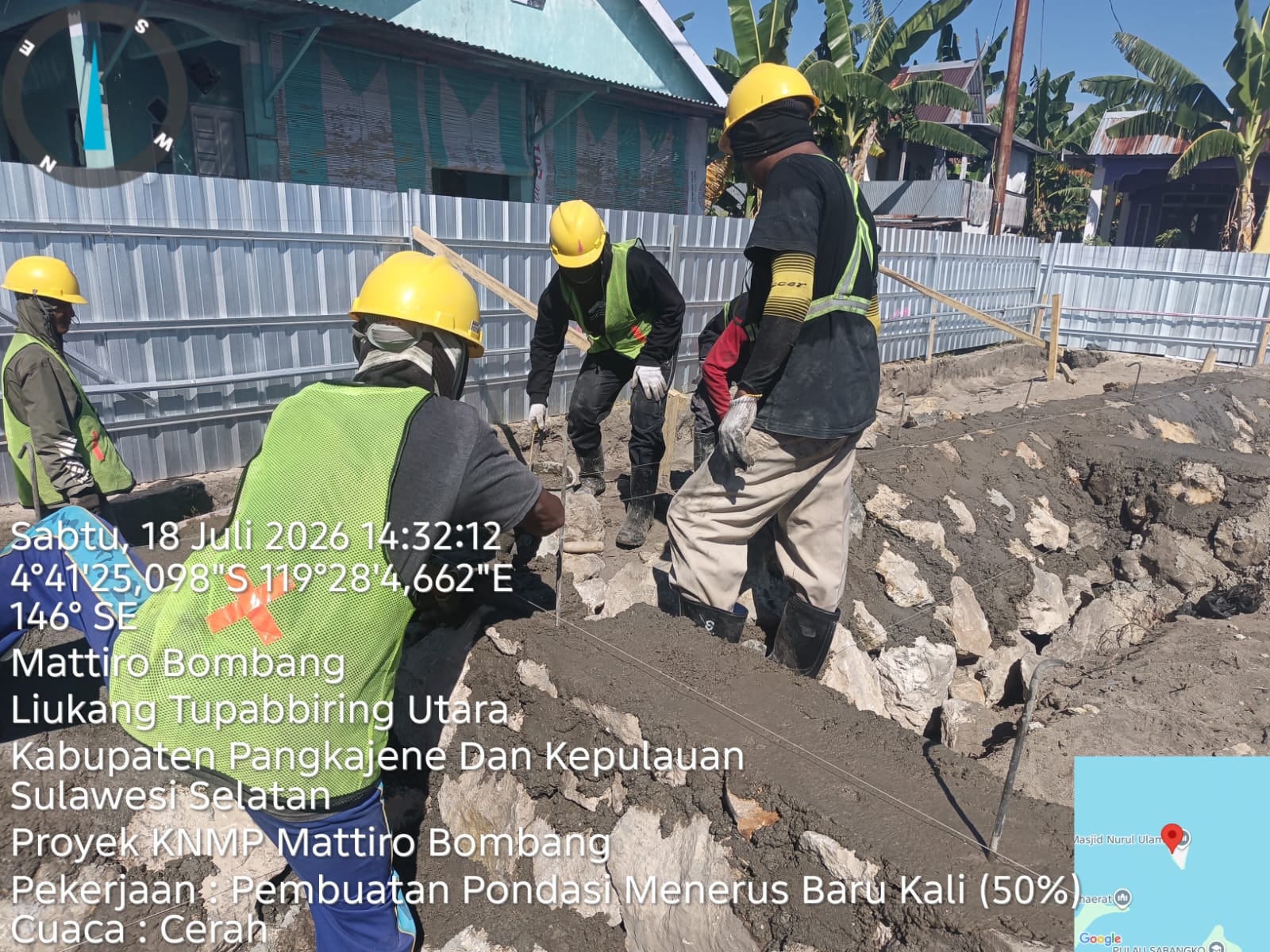

* Pengecoran pondasi Menerus batu kali Bangunan Pabrik Es Portabel
* Pembuatan Pondasi dinding penahan tanah
* Fabrikasi Pembesian

Pengecoran Pondasi & Fabrikasi Pembesian 5%

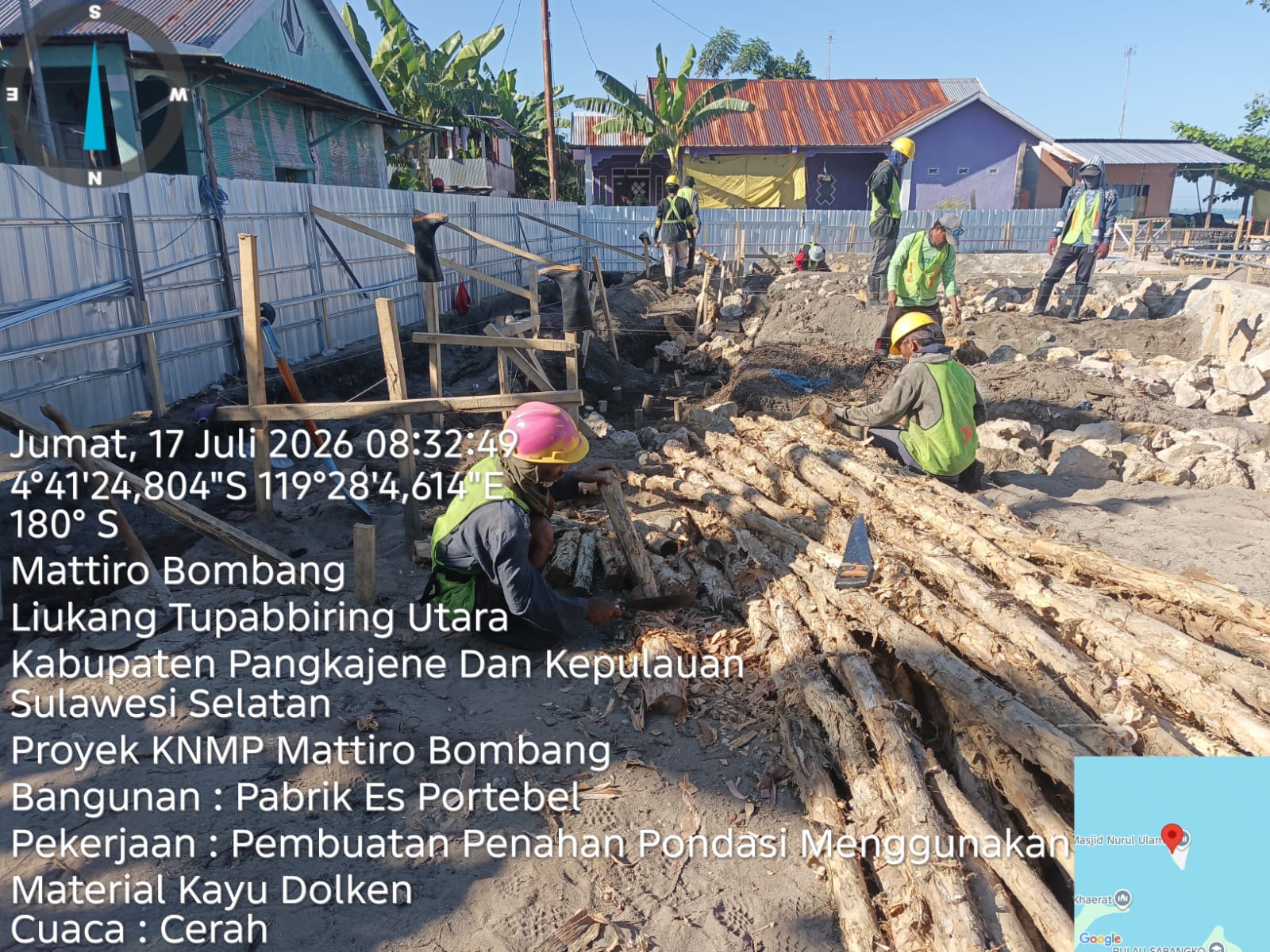

2026-07-17 10:11:00

* Pengecoran pondasi Menerus batu kali Bangunan Pabrik Es Portabel
* Pembuatan Penahan Pondasi Menggunakan Material Kayu Dolken
* Galian Dinding Penahan Tanah
* Fabrikasi Pembesian

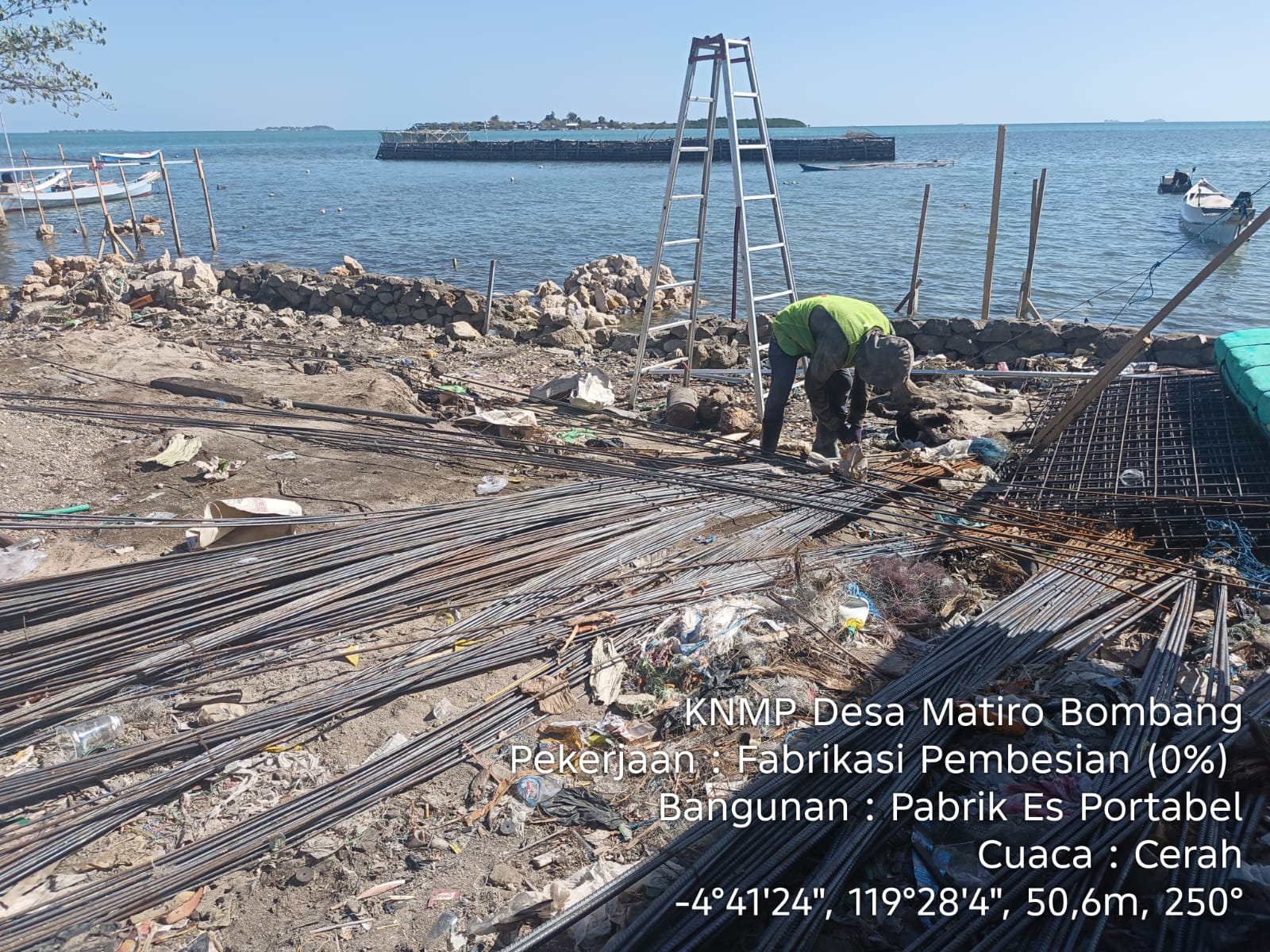

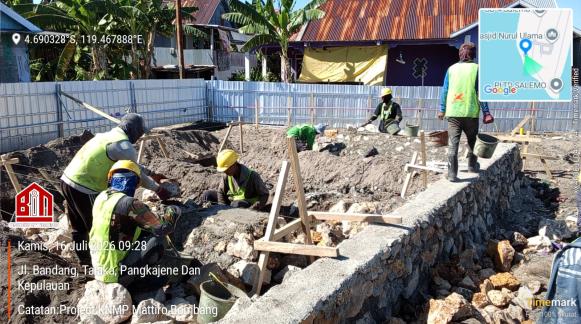

Pekerjaan penggalian pondasi & Fabrikasi pembesian 5%
2026-07-16 11:27:00

Pekerjaan penggalian pondasi batu kali pabrik es portable dan pekerjaan fabrikasi pembesian.

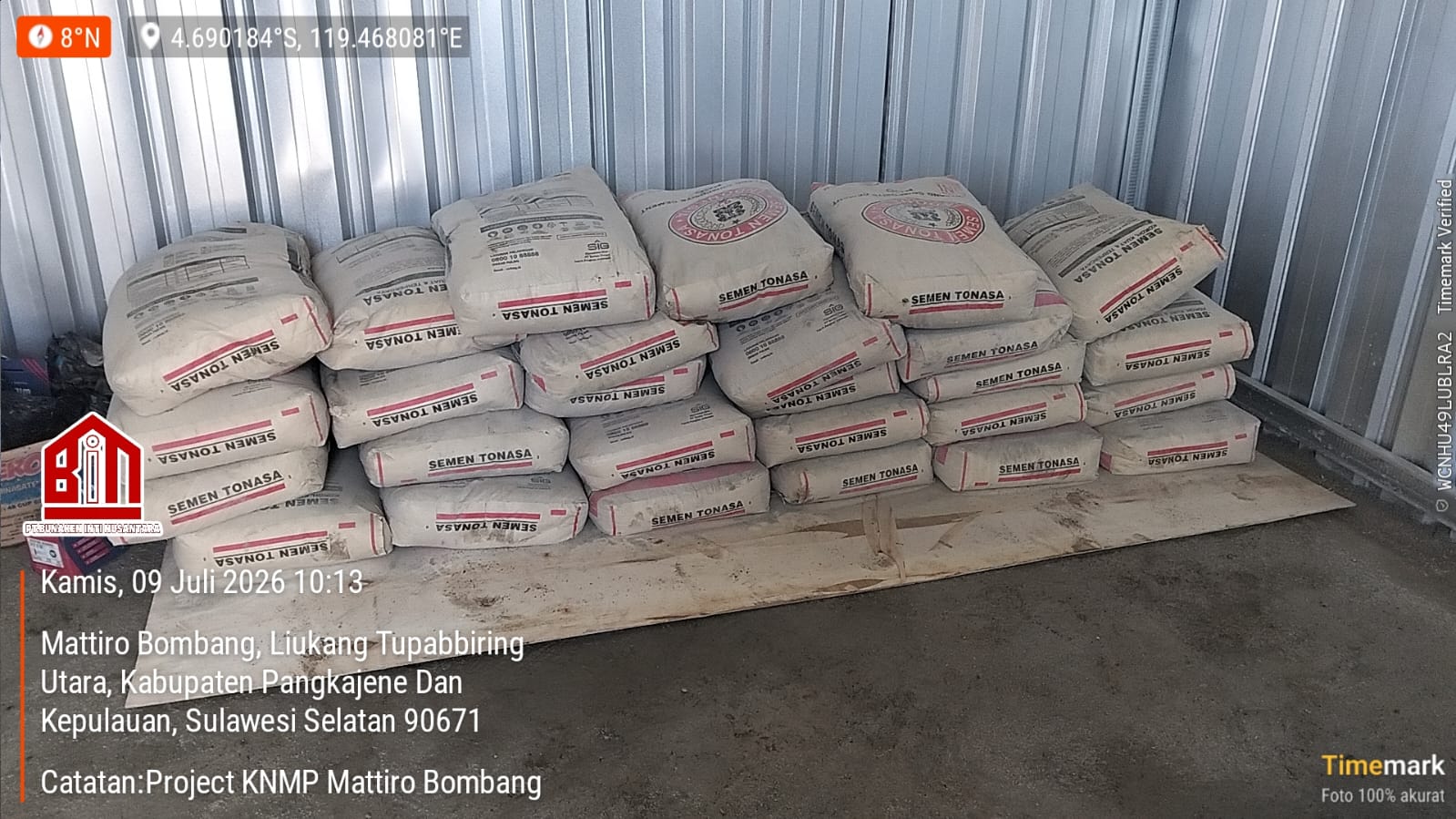

Penerimaan Material & Pekerjaan Pondasi 5%
2026-07-15 10:53:00

Penerimaan material besi, batu gunung dan kayu dolken. Pekerjaan pondasi batu kali pabrik es portable.

Land Clearing & Penerimaan Material 3%
2026-07-09 10:23:00

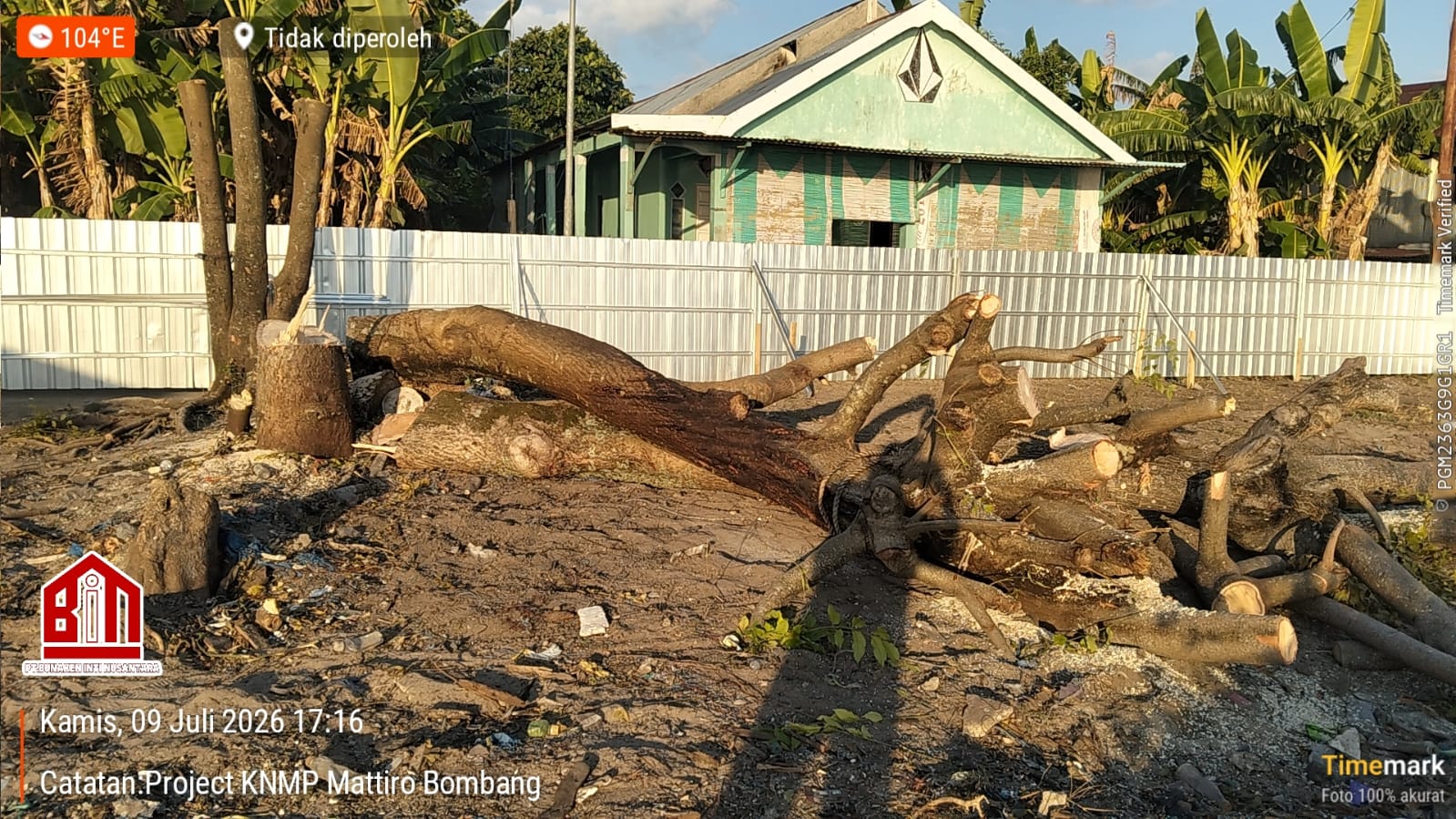

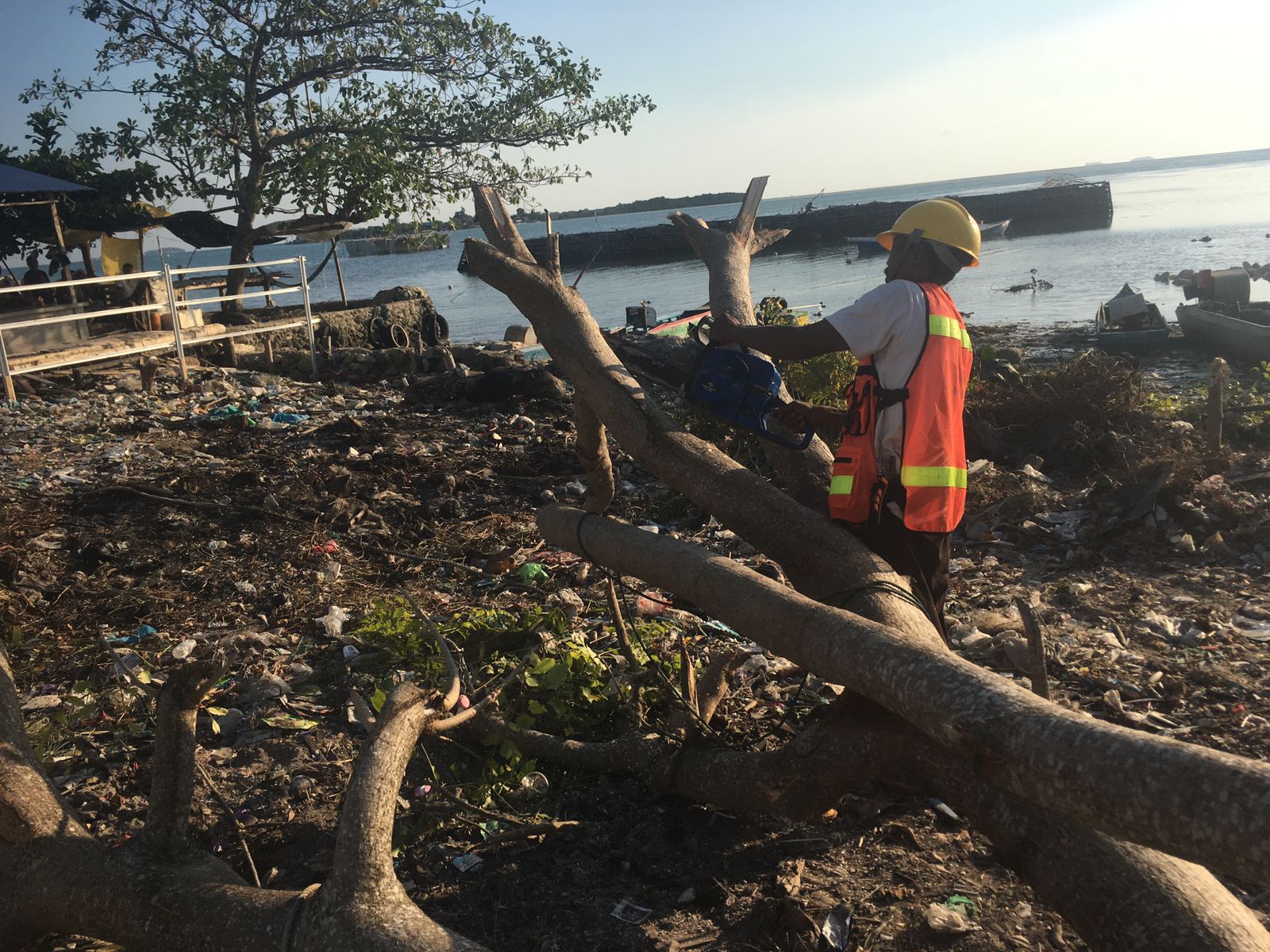

Land Clearing diprioritaskan penebangan pohon-pohon di area lokasi.

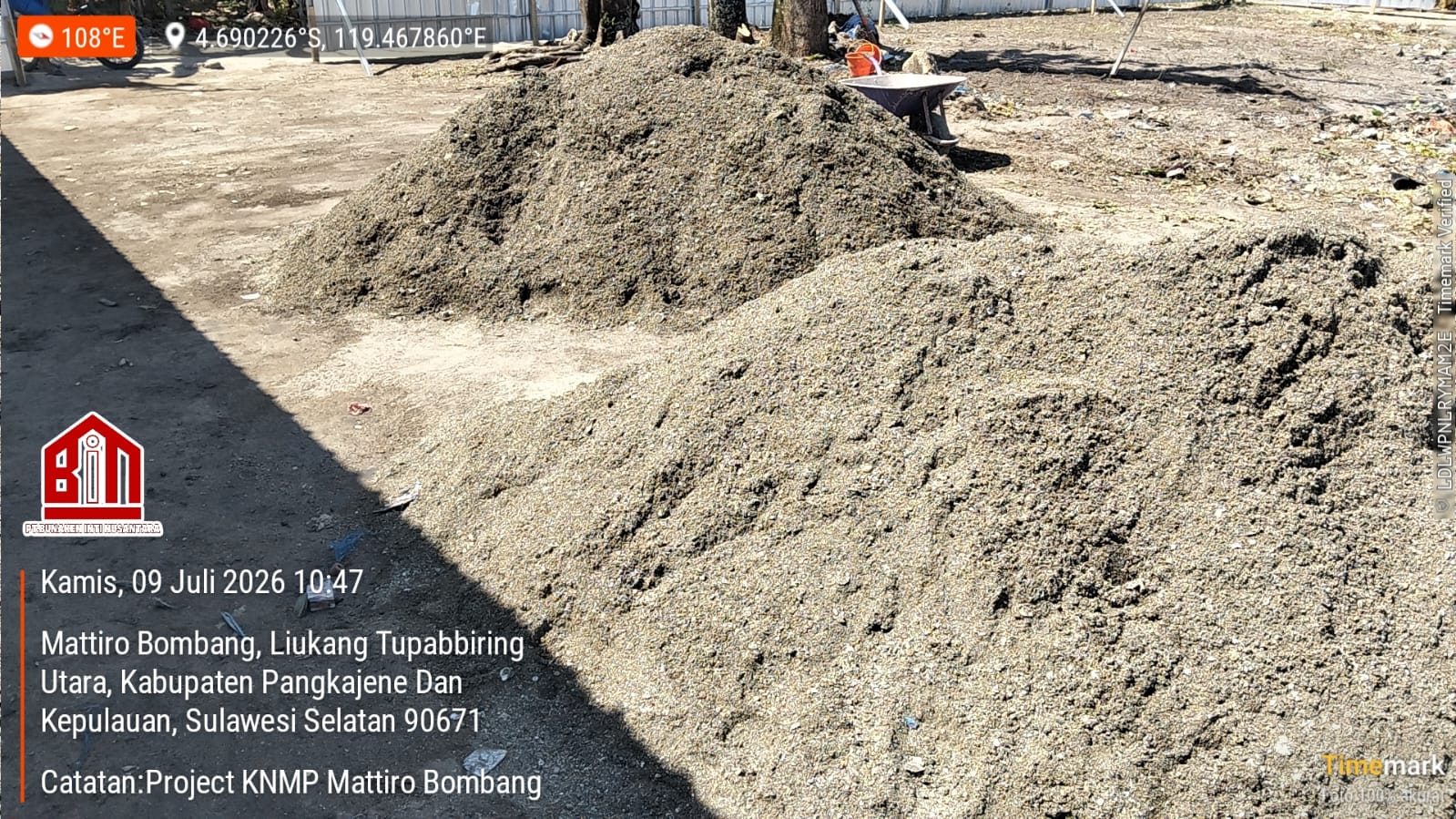

Kemudian pendaratan material-material batu gunung, pasir dan semen ke area lokasi.

Pekerjaan Sondir dan Pembersihan Lokasi 2%
2026-07-06 10:18:00

Pekerjaan sondir tanah lokasi dan pembersihan lokasi kerja

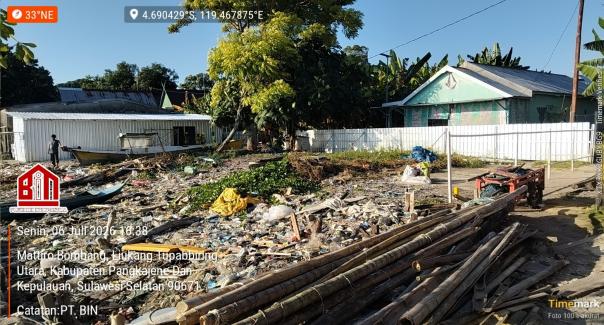

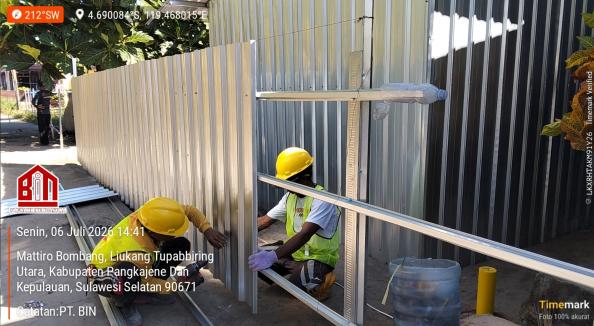

Pembuatan Pagar Sementara dan Bedeng Pekerja 2%
2026-07-06 10:13:00

Pembuatan pagar pembatas area kerja dan bedeng tempat pekerja tinggal selama project berlangsung.

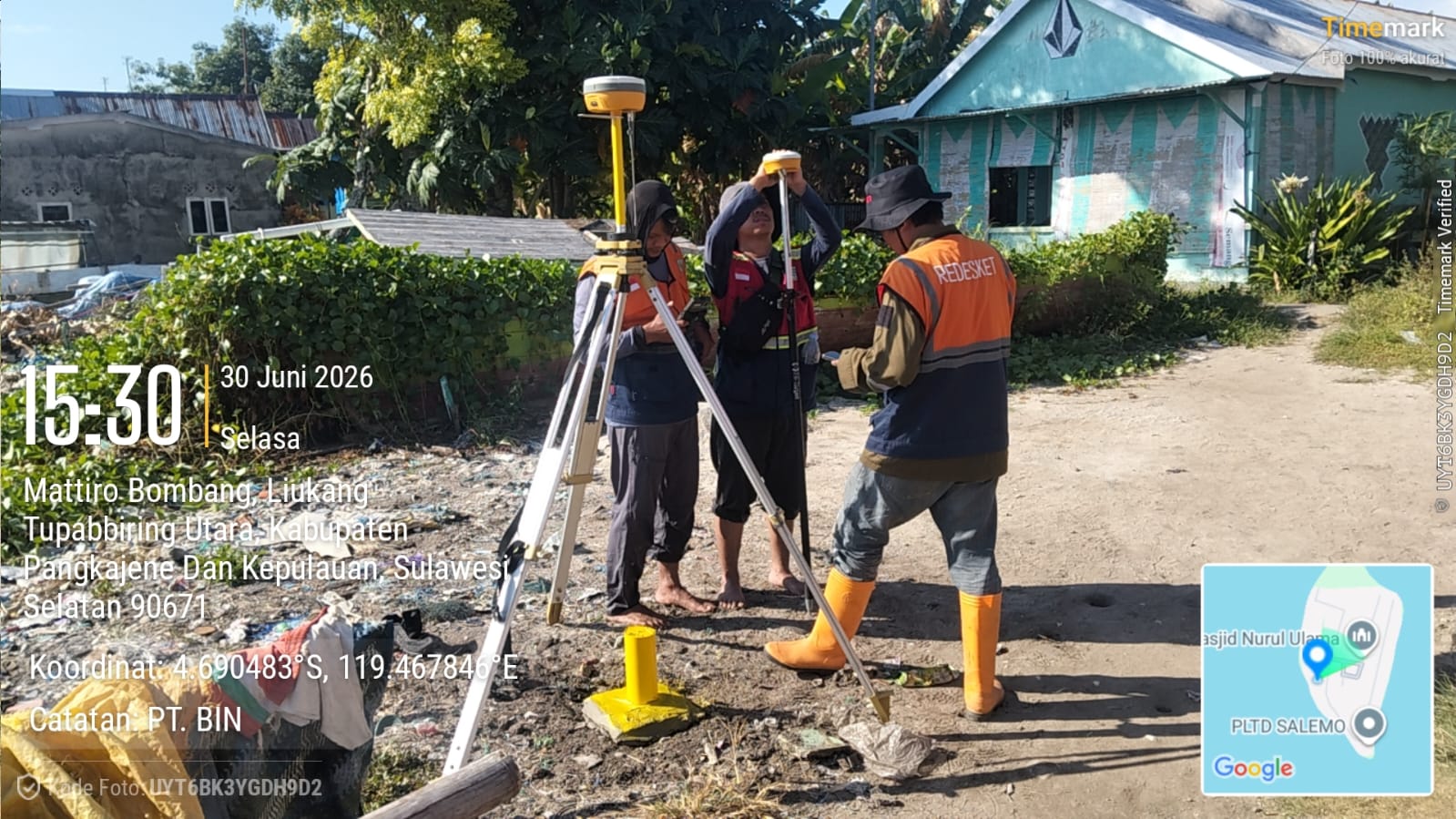

Survey Lokasi 1%
2026-07-01 09:50:00

Peninjauan Lokasi Mattiro Bombang
